推广 热搜:   钛白粉  喷枪  润滑油  液晶显示器  展会  油墨  开关  磁选机  钢板

钢板桩基坑支护拉森钢板桩施优选山西恒宇瑞丰


品牌: 恒宇瑞丰
单价: 1.00元/件
起订: 1 件
供货总量: 1000000000 件
发货期限: 自买家付款之日起 3 天内发货
所在地: 山西 太原市
有效期至: 2019-10-13 [已过期]
最后更新: 2017-03-19 13:21
浏览次数: 1074

公司基本资料信息
详细说明

一  施工准备

1

平整场地、填筑施工平台

    用挖掘机、装载机平整场地,填筑50cm砖碴后施工平台,并碾压密实。在平台四周挖设排水沟,防止施工平台浸水。为防止震动打桩锤倾覆,在打桩锤履带下方铺设2cm后钢板。

2

检查振动锤

        振动锤是打拔钢板桩的关键设备,在打拔前一定要进行专门检查,确保线路畅通,功能正常。油箱是否装满,振动锤的油管是否完好,夹板牙齿不能有太多磨损。

3

钢板桩的处理

同一围堰的钢板桩只能用同样的锁口,见附图1按设计尺寸计算出使用钢板桩的数量,以确保够用;

剔除锁口破裂、扭曲、变形的钢板桩;

剔除钢板桩表面因焊接钢板、钢筋留下 的残渣瘤;

    ④在钢板桩锁口内涂抹黄油以减少插打时锁口间的摩擦和减少钢板桩围堰的渗漏。


附图1:钢板桩围堰锁口角桩示意图

4

钢板桩导向装置的设置

承台的形状为矩形。钢板桩围堰尺寸在承台的周边放大50 cm导向同为矩形,在围堰的内侧打8根定位桩,焊接牛腿,再安装导向框;见图2




附图2:钢板桩围堰内支撑结构图

二  插打钢板桩

1

为了确保插打位置准确,第yi片钢板桩是插打的关键。在导向架上设置一个限位框架,大小比钢板桩每边放大1cm,插打时钢板桩背紧靠导向架,边插打边将浮吊钩缓慢下放。这时应在互相垂直的两个方向用经纬仪观测,以确保钢板桩插正、插直,然后以第yi根钢板桩为基准,再向两边对称插打钢板桩。

2

插打过程的控制

        在插打过程中,钢板桩下端有土挤压,钢板桩锁口和锁口之间缝隙较大,上端总会产生向远离第yi根钢板桩的方向倾斜。因此,每打四五根钢板桩就要用垂球吊线,将钢板桩的倾斜度控制在1%以内,超过限定的倾斜度应予纠偏(一次性纠偏不能太多,以免锁口卡住,影响下一片钢板桩的插打)。当钢板桩偏移太多时,只能采用多次纠偏的方法逐步减少偏移量,若因土质太硬纠编困难时,可采用走四滑轮组纠偏。

3

插打注意事项

    ①插打次序自一侧向另一侧插打,在边缘合拢

    ②插打时要严格控制垂直度,特别是第yi根桩;

    ③在硬塑性粘土上插打钢板桩时,采用插打一拔起一再插打的方法,让水渗人到钢板极与粘土之间,减小摩擦,加快插打速度;

    ④当钢板桩难以下插时,应停下来分析原因,检查锁口是否变形,桩身是否变形,钢板桩有无障碍物等,不能一味蛮干,磨损钢板桩;

    ⑤定期检查打桩锤上的螺栓,以防松动掉落;

    ⑥振动锤的夹板由液压控制,必须经常检查液压设备,防止因液压泵失灵而引起钢板桩掉落;

    ⑦振动锤的电动机长期超负荷运转,容易发热烧毁,尤其在硬塑性粘土上打拔钢板桩时更应注意。

三 合拢

1

合拢前的准备

        在即将合拢时,开始测量并计算出钢板桩底部的直线距离,再根据钢板桩的宽度,计算出所需钢板桩的片数,按此确定下一步钢板材如何插打(是增加钢板桩,还是钢板桩插打时向外绕圆弧)。

2

合拢时桩的调整处理

为了便于合拢,合拢处的两片桩应一高一低,对于圆形桩,合拢时往往出现上小下大(下端有土挤压,上端是自由的)的情况,此时可用两个走四滑车组向两边拉开,直到合拢桩两边桩顶的距离等于钢板桩宽度为止,在接近平行时,再将合拢桩插人,打到设计标高。

矩形围堰有4个面,每一片钢板桩都应沿导向架的法线和切线方向垂直,合拢应选择在角桩附近(一般离角桩45片),如果有误差,可调整合拢边相邻一边离导向架的距离。为了防止合拢处两片桩不在一个平面内,一定要调整好角极方向,让其一面锁口与对面的钢板桩锁口尽量保持平行。

四 内支撑

内支撑的设置,除了考虑受力外,还应考虑不妨碍安装墩身模板。内支撑自上而下设置,一边抽水,一边安装,通过计算决定支撑数量。围堰内排水用抽水机,抽水机排水量应大于围堰内渗水量的1.52.0倍(抽完后留12台备用)。在抽水时,如发现有明显的渗漏,可在渗漏的围堰外侧放锯末,随着水流由外向内流人,锯末流人钢板桩缝隙内,起到堵漏作用,也可在围堰的内侧用刮刀将干海带或棉纱插进钢板桩的缝隙内止水。

五 拔桩


        拔桩前向围堰内灌水,自下而上拆除内支撑,拆除一层支撑,将水灌进一层,拔桩时应开启振动锤,将桩侧土振松后浮吊以最慢的速度起钩,观察浮吊吃水情况,逐渐加快起拔速度。若浮吊吃水过深,停止起拔,设法将桩侧上振松后再拔除。

六 钢板桩施工工艺流程

        钢板桩施工工艺流程见附图3

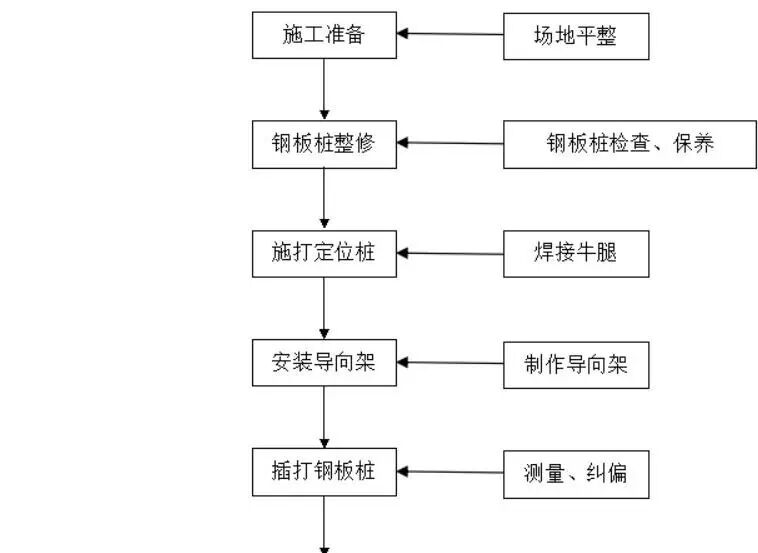

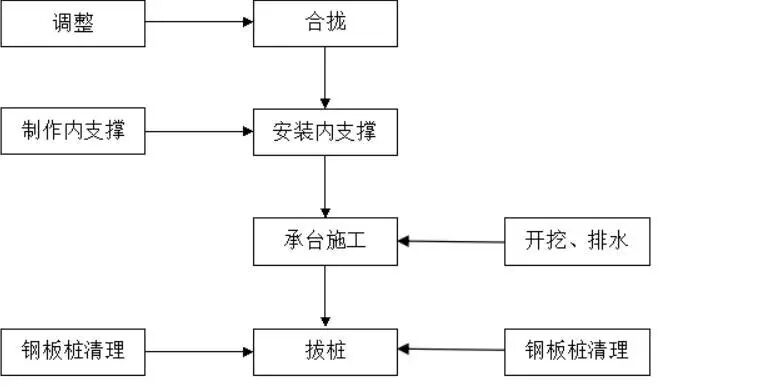

附图3 钢板桩施工工艺流程




联系方式:柴经理 13835185407
公司地址:山西省太原市兴华街钢材大厦623号
生产基地:太原市不锈钢工业园区B区
仓库地址:太原市新兰路118号鸿泰物流园(兴安化工厂北门)
电 话:0351-6587656
传 真:0351-6587168
经营范围:建筑工程机械及设备的租赁


反对 0举报 0 收藏 0 评论 0
更多>本企业其它产品
网站首页  |  关于我们  |  服务条款  |  广告合作  |  付款方式  |  使用协议  |  联系我们  |  网站地图  |  排名推广  |  广告服务  |  网站留言  |  RSS订阅  |  违规举报
